四川发布客户端消息 记者11月14日从乐山市交通运输局获悉,岷江龙溪口航电枢纽工程一期一枯围堰日前成功合龙,标志着龙溪口航电枢纽主体工程施工已顺利展开。

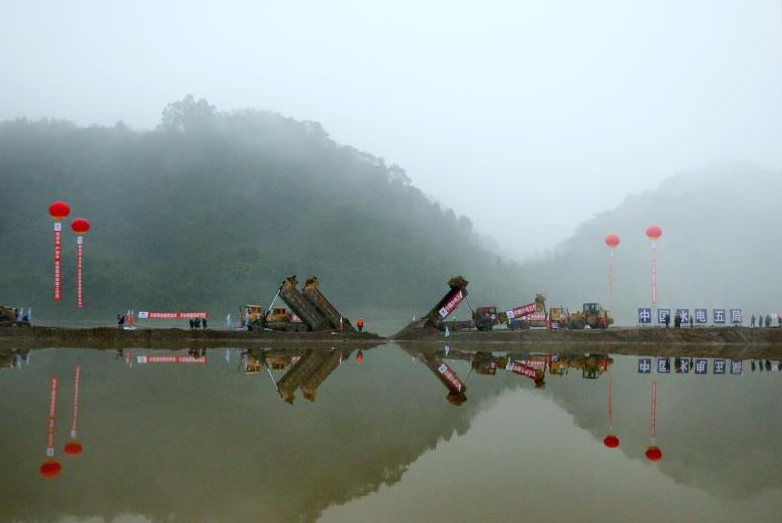

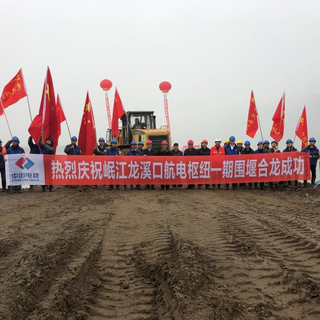

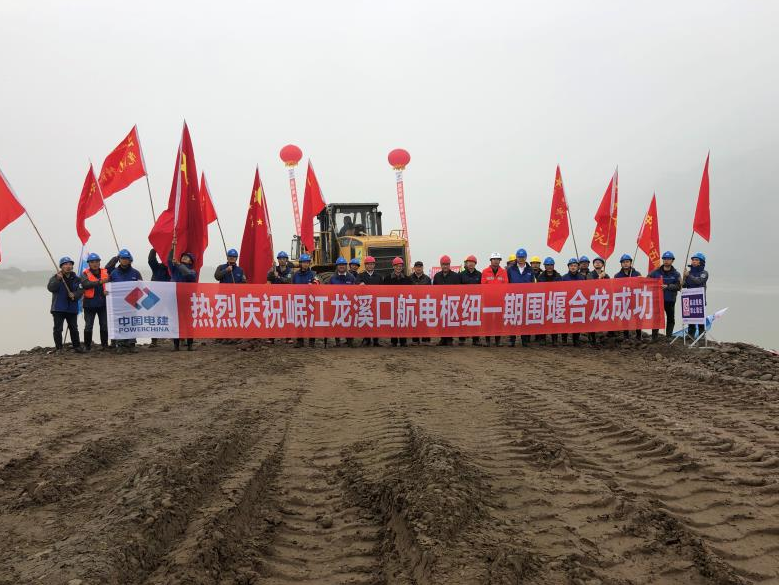

据了解,龙溪口航电枢纽于今年汛后铺开主体工程建设,一期一枯围堰是主体工程的第一个节点性工程,于10月8日开始施工,历时35天完成了876米围堰的填筑,累计填筑土石方25万方。11月12日,岷江龙溪口航电枢纽工程一期一枯围堰成功合龙,为左岸临时航道、泄洪闸及导墙等工程施工奠定了坚实基础。
目前,临时航道及厂房开挖,左右侧纵向混凝土导墙施工等工程正按照施工组织计划全力推进,有望超额完成乐山市“挂图作战”年度投资任务。
据悉,岷江龙溪口航电枢纽工程作为岷江干流航电梯级开发的第四级电站,与老木孔、东风岩、犍为3个梯级航电枢纽,以及龙溪口至宜宾合江门航道整治和乐山港建设一起,共同构筑起四川省大件出川的黄金水道。该工程功能主要以开发航道资源为主,同时兼顾发电、防洪、供水、环保和水资源综合利用。项目建成后,航道整体运输能力将大幅提升,对构建长江经济带综合立体交通走廊和促进区域经济社会发展等具有重要作用。
四川发布客户端记者 李举涛 图据乐山市交通运输局
