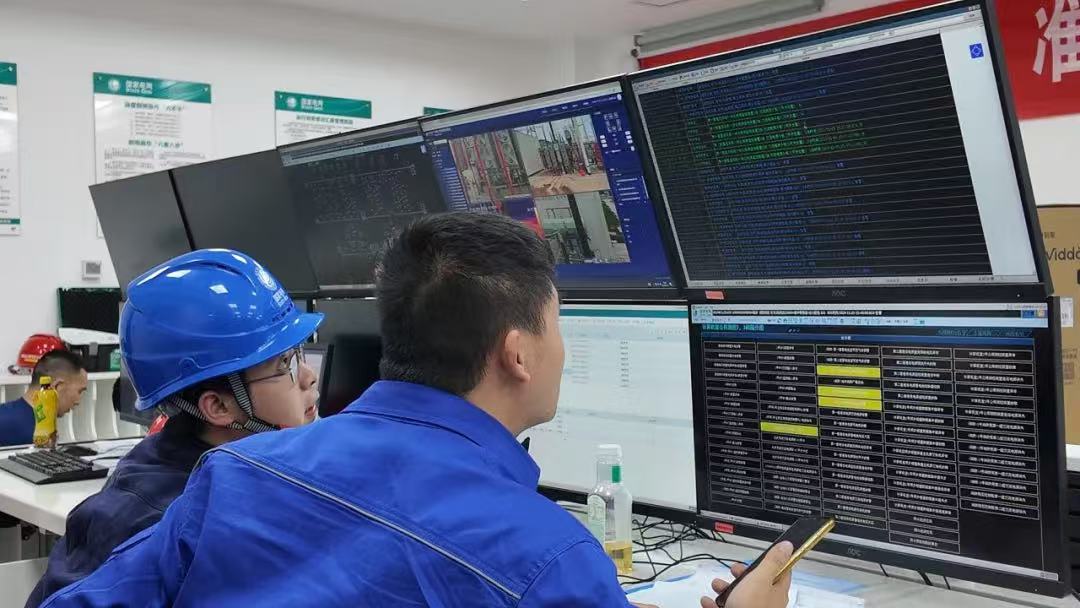

11月28日,记者从国网四川省电力公司获悉,正在建设的川渝1000千伏特高压交流输电工程第一阶段系统调试工作已全部完成,本阶段主要测试天府南、重庆铜梁两座1000千伏新建变电站及其联结线路的电压、电流、频率等关键电气指标,监测主辅设备工作状态,经过紧张调试后天府南与重庆铜梁两座1000千伏特高压变电站顺利带电并实现联通。
下一步,工程将启动第二阶段成都东1000千伏变电站及其联结线路的带电调试工作,确保川渝特高压工程12月底顺利投运。投运后,川渝两地将同步迈入交流特高压联网时代,西南电网主网架电压等级将从500千伏跃升为1000千伏,电力供应保障能力大幅提升。
