双向四车道!达石快速通道修成这样了

2025-04-14 20:23:00   达州发布

备受关注的

达石快速通道项目

最新进展来啦!

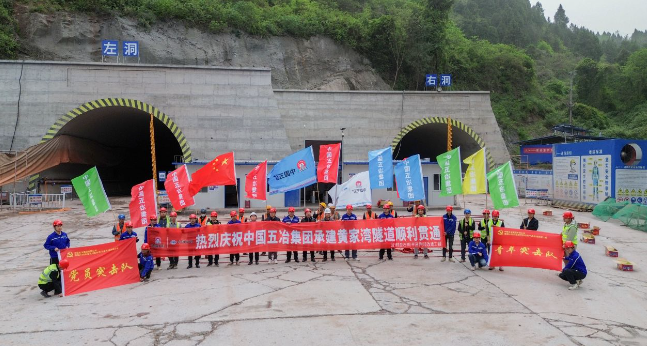

黄家湾隧道实现全面贯通

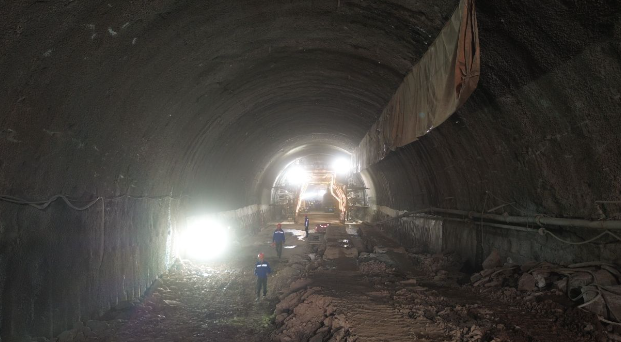

4月12日,位于达州市达川区赵固镇的达石快速通道重点控制性工程──黄家湾隧道实现全面贯通。

黄家湾隧道全长840米,共设置两处人行横通道,为分离式隧道。隧道设计等级为双向四车道一级,设计时速60公里。于2024年4月24日正式开工建设,今年3月5日完成隧道右幅贯通,4月12日完成隧道左幅贯通。

相关负责人表示,隧道地质结构Ⅴ级围岩比例77.4%,Ⅵ级围岩比例22.6%,采用由小里程向大里程侧单向掘进的方式进行施工,其中Ⅵ级围岩采用环形开挖预留核心土法施工,Ⅴ级围岩采用台阶法施工。

截至目前,右洞已完成开挖及支护840米,仰拱施工840米、二衬施工790米;左洞已完成开挖及支护840米,仰拱施工790米、二衬施工760米。

该隧道工程接下来将开展后续施工,全力冲刺达石快速通道2025年9月全线贯通目标。

梨子沟大桥

桥梁下部已完成90%以上

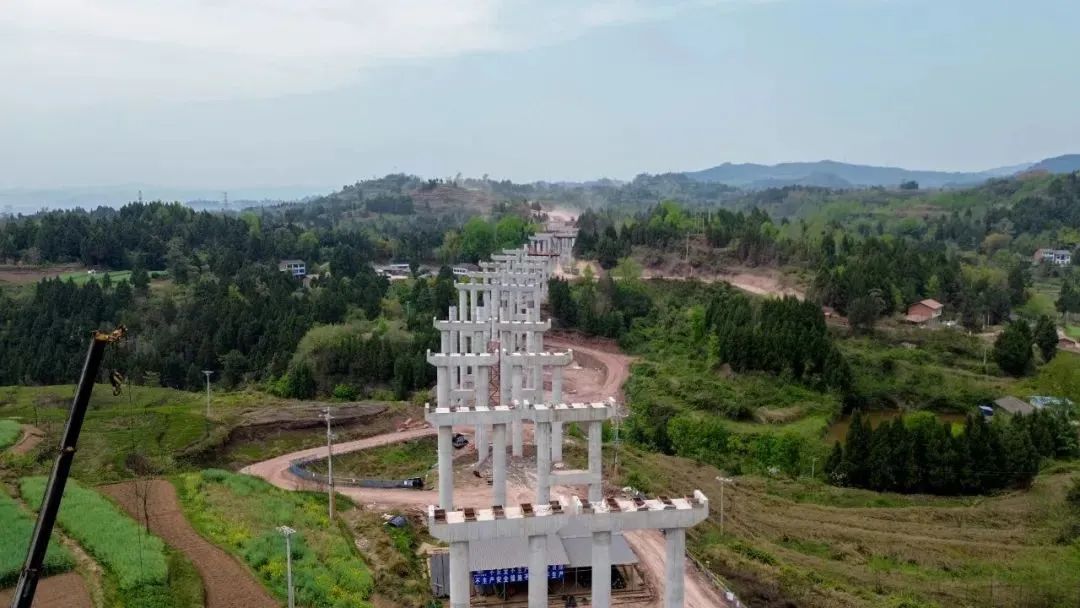

梨子沟大桥位于达川区大堰镇双井村,上跨168县道和梨子沟,全长780米,宽11.5 米,双幅双向设计,桩基最深为36.5米,桥墩最高为55.5米,是达石快速通道东端的首座桥梁,目前桥梁下部已完成90%以上。

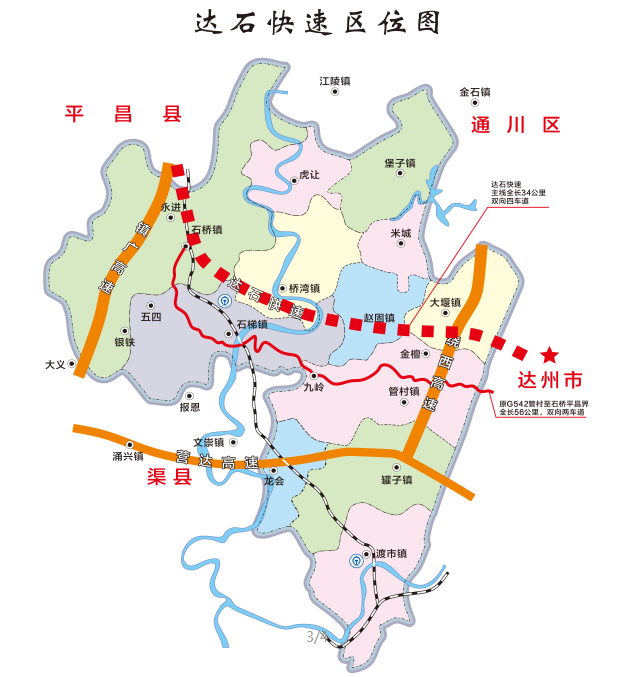

达石快速通道主线起于达川区石桥镇接国道542平昌县段,经石梯、桥湾、赵固、大堰,止于管村镇(金檀)。双向四车道,设计时速60公里,主线长34.272公里,连接线长3.241公里,两端与镇广高速、达州绕城高速公路西段互通。

达石快速公路效果图

达石快速通道建成后,将打通达州主城区向西经巴中、广元的出川大通道。同时,该项目不仅能够实现沿线乡镇半小时直达达州中心城区,并且辐射达川区西部片区、中部片区和达州市渠县北部10多个乡镇,惠及五六十万群众。
