四川发布客户端消息 让“假期”变“工期”,跑出项目建设“加速度”,坚守一线的建设者们以坚守诠释担当,以速度书写奉献,以实干保障项目高质量建成投运,让清洁能源照亮乡村振兴路。
5月1日,记者获悉,“五一”假期,四川红原安曲一期光伏项目1500多名建设者们坚守一线,抢工期、抓进度、保质量,加速向5月15日全容量并网发电目标冲刺。
据悉,该项目位于四川省阿坝州红原县,一期项目占地面积达8000亩,相当于784个标准足球场的大小,在平均3600米海拔上建设76个光伏阵列区,设置1座220千伏升压站并配置磷酸铁锂电池集装箱储能系统,在2小时内可充电或放电5万度,总装机规模达25万千瓦。项目全容量并网后,预计年发电量达4.5亿千瓦时,可满足21万户家庭年用电需求,每年节约标准煤15万吨,减排二氧化碳40万吨,相当于植树2000万棵,带动地方基础设施提升和产业结构优化调整。

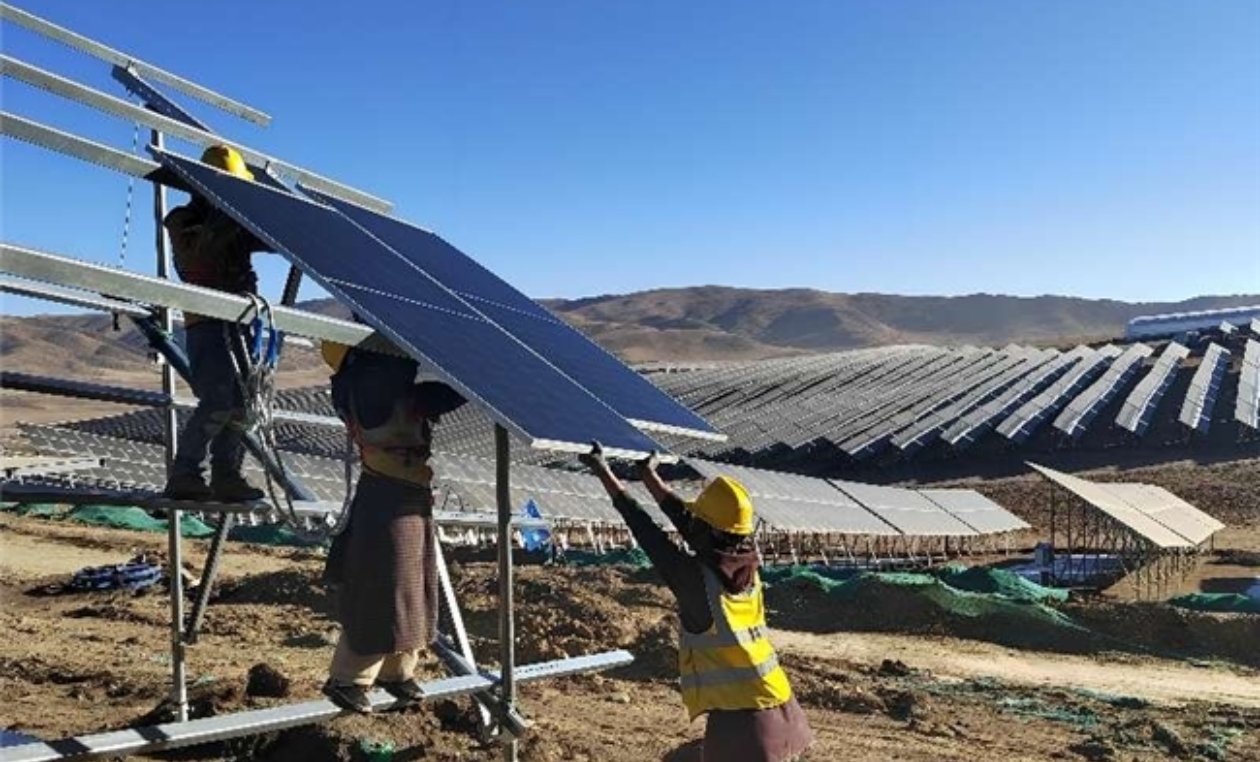

自项目开工以来,中建二局项目部科学划分工区,挂图作战,采用“先引孔、后回填”施工工艺,在冻土层上打下7万多根基础桩,用79天完成了C区38个方阵支架和16个方阵组件安装施工。升压站建设设置施工暖棚,提前30天完成施工任务。项目团队创新引进光伏机器人铺装光伏板,安装效率提升4倍,以高原“智”造驱动高效建造。
“截至目前,中建二局项目部螺旋桩、灌注桩全部完成,支架已完成90%,组件已完成76%,五一期间,项目管理人员将坚守岗位,投入建设人员1500余名,有序推进支架、组件安装施工及电缆铺设工作,全力冲刺5月15日全容量并网发电。”中建二局项目经理肖利说道,桩基作为支撑整个光伏矩阵的根基,对保障光伏设施的稳定性与安全性起着关键作用。为此,项目设计了一种可旋转耐腐蚀的钢管桩,完美破解地势坡度不均难题,提升结构稳定性。如今,螺旋桩和灌注桩的高质量完成不仅为后续组件安装、并网调试争取了宝贵时间,更以创新实践为高原地区新能源建设积累了宝贵经验。
据介绍,中建二局项目部在施工过程中坚持“生态优先、绿色发展”的理念,为最大限度减少施工对高原草场的扰动,创新采用“起—存—养—复”四步法,搭建恒温恒湿智能养护暖棚,让1.8万平方米草甸在智能暖棚内重获新生,草甸存活率高达95%。同时,考虑到当地牧民的放牧需求,支架最低点距地面2米,实现“板上发电、板下养殖”的双绿色生态开发模式。
