川渝特高压工程完成第一阶段系统调试 预计年底投运

2024-11-30 09:27:00   四川观察

川渝1000千伏特高压交流输电工程第一阶段系统调试工作今天(29日)全部完成,向建成投运迈出关键一步。

在川渝特高压工程天府南1000千伏新建变电站主控室调试现场,工作人员通过智慧巡检系统,密切监控变压器声响、油位及温度等关键指标。

川渝1000千伏交流特高压工程是我国西南地区首个特高压交流工程,工程新建四川甘孜、天府南、成都东和重庆铜梁4座1000千伏特高压变电站。川渝特高压工程系统调试共分为3个阶段,第一阶段主要为天府南、铜梁站内及天府南至铜梁站间的系统调试。

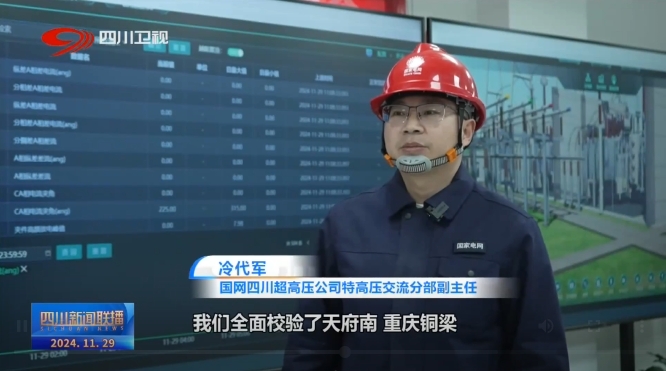

国网四川超高压公司特高压交流分部副主任  冷代军:这次系统调试,我们全面校验了天府南、重庆铜梁两座1000千伏新建变电站及其联结线路的电压、电流、频率等关键电气指标,监测了主辅设备工作状态,为下一步工程顺利投运打下了基础。

经过紧张调试后,天府南与重庆铜梁两座1000千伏特高压变电站顺利带电并实现联通。接下来,工程将启动第二阶段成都东1000千伏变电站及其联结线路的带电调试工作,确保川渝特高压工程12月底顺利投运。投运后,川渝两地将同步迈入交流特高压联网时代,西南电网主网架电压等级将从500千伏跃升为1000千伏,电力供应保障能力大幅提升。
