四川发布客户端消息 4月10日,随着500千伏堤泉一二线成功送电,成都500千伏立体双环网全面建成投运,标志着四川省内“三送三受”、跨区“多进多出”的立体枢纽电网迈出关键一步,主网架实现历史性跨越。

据悉,该工程是西南地区首个500千伏立体双环网,历时近5年,投资超百亿元,新建7座、改扩建8座500千伏变电站,新建、改接20余条超高压线路超1300公里,建设规模、技术复杂度均创平原地区电网建设历史之最。投运后,成都电网主网安全承载能力将提升至2500万千瓦以上,显著提升迎峰度夏期间的电力保供能力,为成渝地区双城经济圈建设提供坚强可靠的电力保障。

为何要建?成都作为西部经济核心与成渝地区双城经济圈极核城市,产业能级不断提升,用电需求持续攀升,对电网供电可靠性提出了更高要求。随着四川新能源规模化发展进入新阶段,构建新型电网成为实现能源转型的迫切需求。
说干就干,四川电网主网架升级计划迅速启动。经多方案比选确定,成都立体双环网以成都东、天府南两座1000千伏特高压变电站为顶层支撑。内环由7座500千伏变电站串联形成,守护核心城区;外环由8座500千伏变电站串联组成,辐射东部新区、简阳、邛崃等区域。
打个比方,原有电网如同“单一主干道”,而“立体双环”则像建成一座“双环高架”──将川西清洁电流高效引入500千伏双环网,经15座变电站灵活分流。一旦某条电力通道出现“拥挤”或突发故障,电力可通过环网灵活“绕行”。这样一来,供电更稳了,城市用电也更安心了。

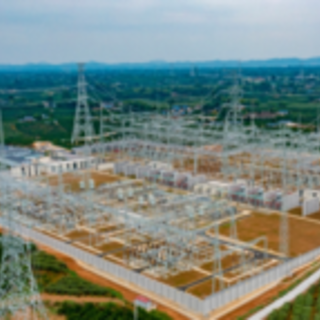

在“内7外8”共15座变电站中,龙王、尖山、蜀州等8座变电站已先行建成,为立体双环网搭建了基础框架。新建7座变电站的前期与建设工作全面启动,分步推进。
2021年5月,《四川“十四五”电网主网架规划衔接报告》出炉,首次向国家层面提请将成都立体双环网纳入国家规划。
2023年3月,德阳南500千伏输变电工程开工,从核准到开工仅用时180天。
2024年3月,邛崃500千伏输变电工程获省发改委核准批复,标志着成都立体双环网项目全部完成核准,进入全面建设阶段。

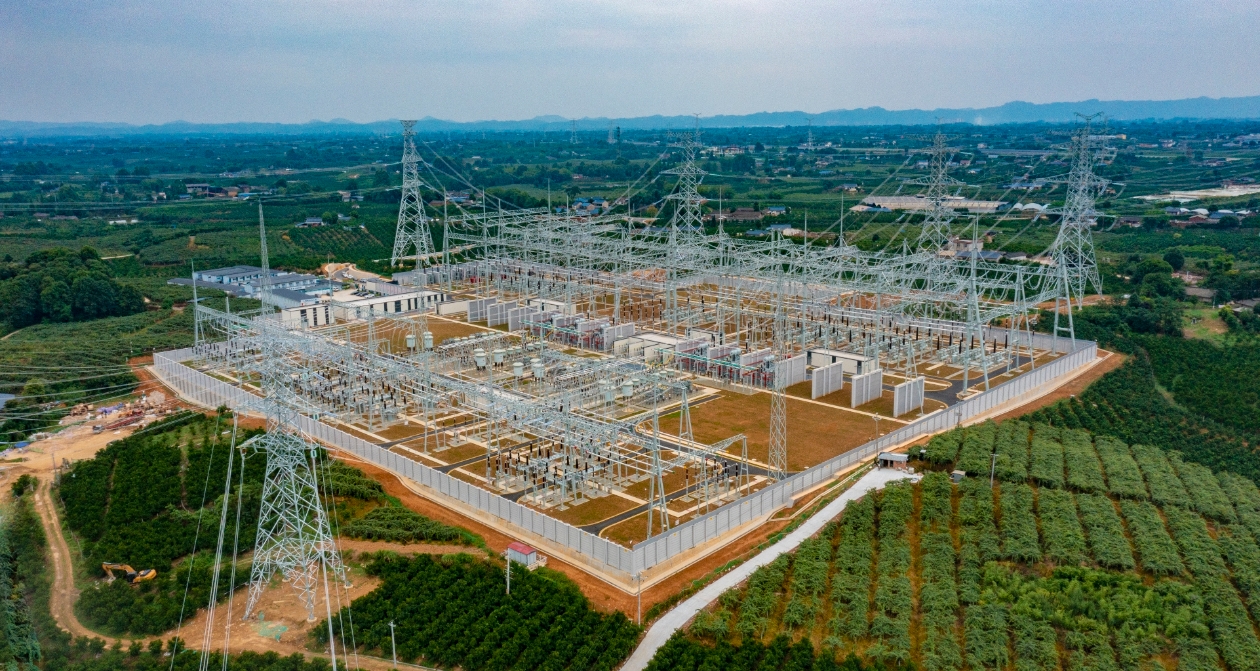

如何建成?在高速路网纵横、高铁密布、地质复杂的成都平原,要短时间内完成500千伏电网“大动脉”的更新升级,难度不言而喻。“我们统筹建管、设计、施工、监理等百余家单位的力量,集中攻坚,以超常规的速度推动工程进度。”国网四川电力建设部电网重点项目管理处负责人黄建平介绍。
在这场与时间赛跑的建设中,政府部门与国网四川电力紧密协作,打出“组合拳”。省发改委牵头成立电网工作专班,成都市政府连续出台支持政策,市经信局、规划与自然资源局等部门协同推进。政企联动、齐抓共管,为工程依法合规、高效推进提供了坚实保障。
科技创新成为破局的关键。国网四川电力推动数字化技术与电网建设深度融合,广泛应用可视化放线、数字孪生、无人机辅助设计、弧垂检测机器人等“黑科技”,构建起智能化的电电网建设体系。“智慧工地”实现全过程数字化管控,物资调配、安全监控、质量验收等关键环节均实现智慧决策。

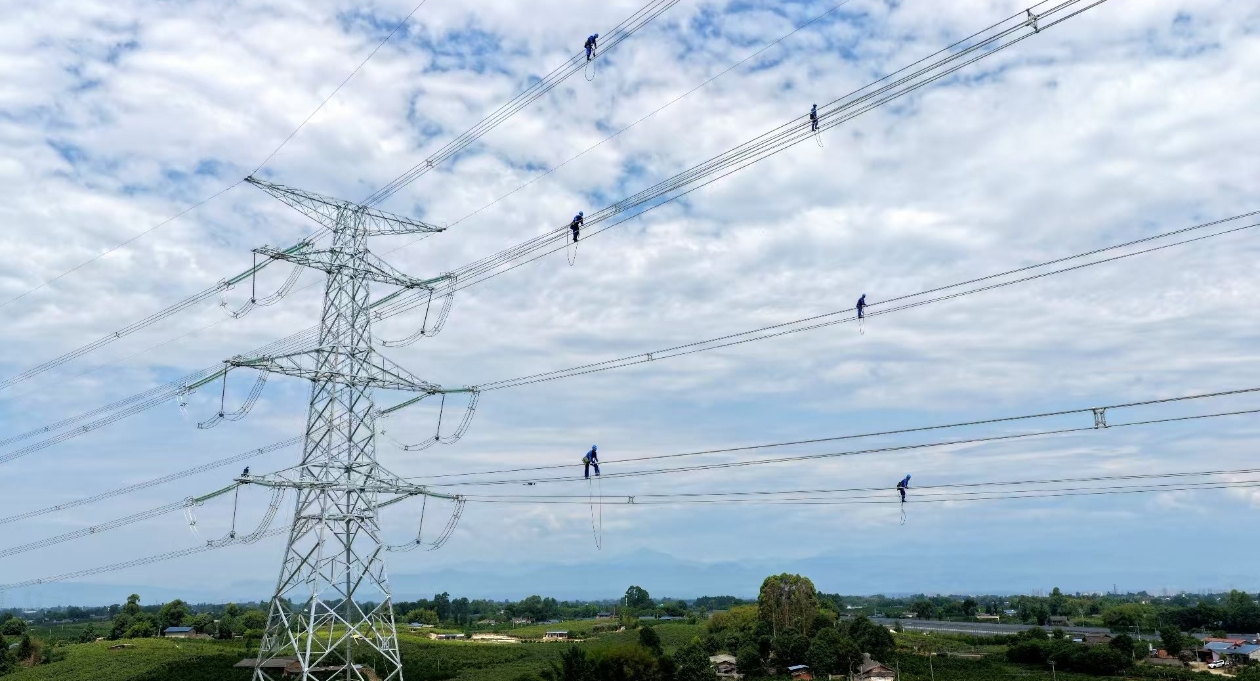

该工程地处成渝地区双城经济圈相向发展的核心地带,密布的电线、飞驰的高铁轨道和高速公路交织成一片“钢铁丛林”,输电线路展放宛如手持绣花针在蜘蛛网中穿行,难度超乎想象。

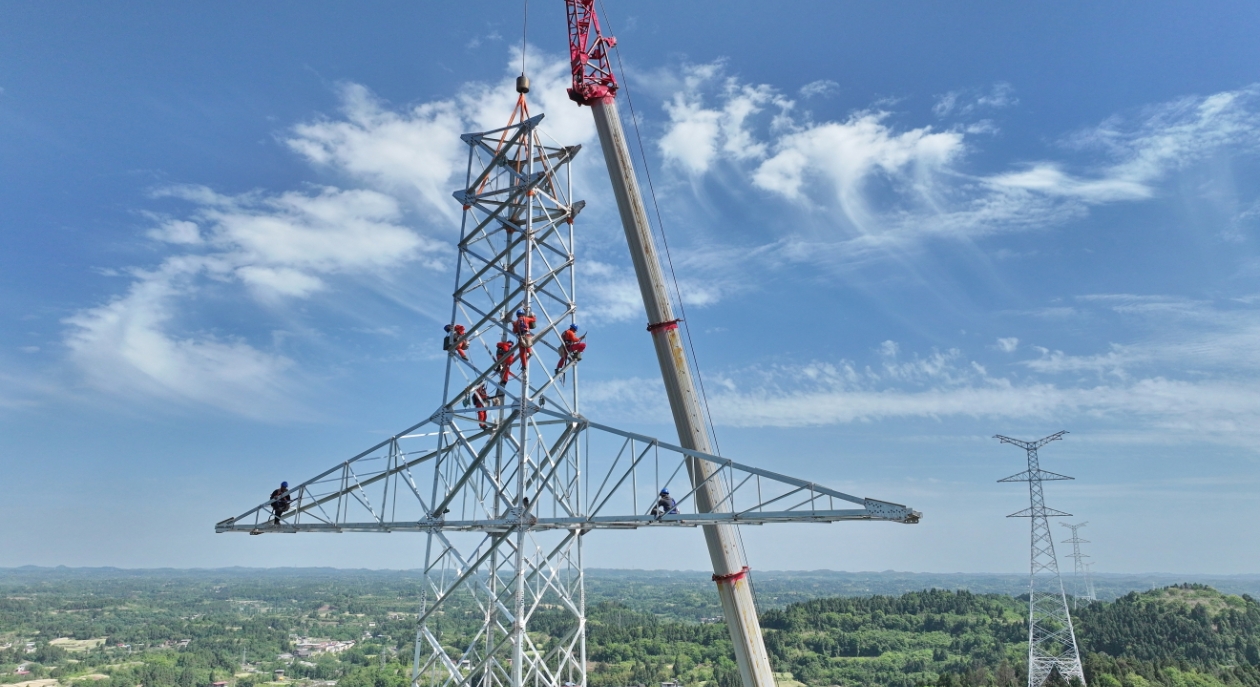

为攻克一道道“空中关卡”,项目团队与铁路、高速等部门建立协作机制,反复打磨施工计划,并引入机械化封网、可视化放线等新技术。“我们还首次采用重载无人机进行绝缘绳空中对接,将作业时间压缩至30分钟,极大提升了效率和安全水平。”王杰说道。
在地面,一场“地基之战”同样扣人心弦。空港500千伏变电站站址原为土方回填区,一级边坡和松软地基成为“拦路虎”。“就像在豆腐上盖楼,控制沉降是成败关键。”工程项目经理邓绍磊形象地比喻。
面对松软地基,项目部亮出科技利剑:无人机每日3次巡航巡检,配合高精度测绘与AI智能分析,实时盯防沉降变化,为工程牢牢护航。“我们设置了上百个监测点,数据每两小时更新一次,确保地基稳如磐石。”技术员欧立彬介绍。
验收模式的创新保障了工程“零缺陷”投运。国网成都供电公司采用“随工验收”并行机制,提前派驻技术骨干进驻现场,通过“人工走线+无人机飞巡”立体排查,全过程监督设备安装与试验,实现与施工单位无缝协作。

效果如何?从规划图到实景图,五年间,随着新建、改扩建工程的陆续,成都立体双环网的社会效益已悄然融入城市的脉搏。
2024年12月,川渝1000千伏特高压交流输电工程正式投运,成都500千伏电网如虎添翼,稳稳接住“满格”电力,搭上这条能源“专线”。企业纷纷乘着电网升级的“东风”,选址落地、扩大生产,产业发展的浪潮随之涌动。
“去年我们成功入选全国级智能工厂,稳定的电力供应是关键支撑。”通合新能源(金堂)有限公司厂务部长王仁表示,现有110千伏高压系统已满足全部生产线满负荷运行。得益于淮州变电站的落成,企业还计划将供电电压升级至220千伏,并建设装机2.5万千瓦的储能站,进一步扩大产能。
四川产业能级的提升,直接反映在用电数据的攀升上。四川工业售电量从2020年的1355亿千瓦时稳步增至2025年的1979亿千瓦时,五年间实现46%的增长。这股强劲的电力脉动,勾勒出四川经济高质量发展的强劲曲线。
电网升级带来的改变,不止反映在如火如荼的产业链上,更体现在市民一朝一夕的点滴生活中。
家住成都高新区锦城社区的居民张光平,亲历了成都电网三十年的变迁。“从1998年第一座500千伏变电站,到如今的‘立体双环’,电网架构实现了质的飞跃。”他感慨道,“如今的生活,彻底告别了电压波动的烦恼,用电更加安心。”这样的体验,正是民生保障最真实的写照。

数据显示,截至2026年3月底,成都市主城区供电可靠率达99.996%。电力的高质量发展,为产业升级按下了“加速键”,也默默守护着千家万户的幸福感,为成都建设活力宜居城市筑牢根基。
成都立体双环网建成投运,不仅是电网基础设施的重大突破,更是践行国家能源安全战略、推动绿色低碳转型的生动实践。“十五五”期间,该网架将持续拓展加强,承接川西更多清洁电力以及陇电、疆电等省外来电,为经济社会高质量发展提供更加坚强的电力支撑,为构建新型能源体系、保障国家能源安全贡献重要力量。
四川发布客户端记者 王梓菡 图片由国网四川省电力公司提供
